欢迎访问衡水中景机械设备有限公司网站 钢筋套筒 直螺纹套筒 冷挤压套筒 钢筋滚丝机! 网站首页 | 网站地图 | 阿里巴巴店铺
热门关键词: 钢筋连接套筒 直螺纹钢筋套筒 冷挤压钢筋套筒 钢筋套筒 灌浆套筒 可焊套筒 分体式套筒
栏目导航
咨询热线:15614883666
技术知识

您的位置:主页 > 新闻中心 > 技术知识 >

钢筋套筒灌浆连接施工

作者:中景机械来源:www.hszjjx.com发布时间:2019-11-02点击数:
套筒灌浆连接施工应在构件安装施工方案中编制专项施工方案,施工方案应包括灌浆套筒在预制生产中的定位、构件安装定位与支撑、灌浆料拌合、灌浆施工、检查与修补等内容。

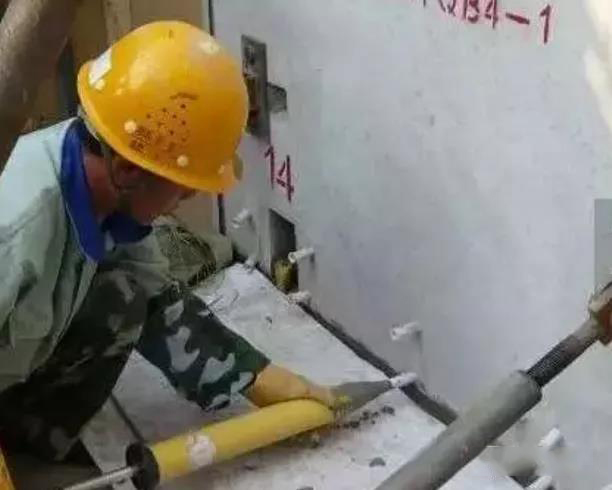

现场灌浆施工是影响套筒灌浆连接施工质量的最关键因素,操作人员应经专业培训后上岗。
一、基本要求
套筒灌浆连接首次施工,宜选择有代表性的单元或部位进行试制作、试安装、试灌浆验证施工方案、施工措施的可行性。灌浆施工应按施工方案执行
灌浆施工方式及构件安装
1、钢筋水平连接时,灌浆套筒应各自独立灌浆;
2、竖向构件宜采用连通腔灌浆,并应合理划分连通灌浆区域;每个区域除预留灌浆孔、出浆孔与排气孔外,应形成密闭空腔,不应漏浆;连通灌浆区域内任意两个灌浆套筒间距离不宜超过1.5m;灌浆施工前应对各连通灌浆区域进行封堵,且封堵材料不应减小结合面的设计面积。
3、竖向预制构件不采用连通腔灌浆方式时,构件就位前应设置坐浆层。
灌浆套筒
半灌浆连接接头示意图
(2)施工规定
1)灌浆操作全过程应有专职检验人员负责现场监督并及时形成施工检查记录;
2)灌浆施工时,环境温度应符合灌浆料产品使用说明书要求;环境温度低于5℃时不宜施工,低于0℃时不得施工;当环境温度高于30℃时,应采取降低灌浆料拌合物温度的措施;
3)对竖向钢筋套筒灌浆连接,灌浆作业应采用压浆法从灌浆套筒下灌浆孔注入,当灌浆料拌合物从构件其他灌浆孔、出浆孔流出后应及时封堵。
二、施工工艺
1)竖向钢筋套筒灌浆连接采用连通腔灌浆时,宜采用一点灌浆的方式;当一点灌浆遇到问题而需要改变灌浆点时,各灌浆套筒已封堵灌浆孔、出浆孔应重新打开,待灌浆料拌合物再次流出后进行封堵;
2)对水平钢筋套筒灌浆连接,灌浆作业应采用压浆法从灌浆套筒灌浆孔注入,当灌浆套筒灌浆孔、出浆孔的连接管或连接头处的灌浆料拌合物均高于灌浆套筒外表面最高点时应停止灌浆,并及时封堵灌浆孔、出浆孔;
3)灌浆料宜在加水后30min内用完;
4)散落的灌浆料拌合物不得二次使用;剩余的拌合物不得再次添加灌浆料、水后混合使用。
5)灌浆料同条件养护试件抗压强度达到35N/mm2后,方可进行对接头有扰动的后续施工;临时固定措施的拆除应在灌浆料抗压强度能确保结构达到后续施工承载要求后进行。
施工工艺流程
三、质量保证措施
1) 采用经验证的钢筋套筒和灌浆料配套产品;
2) 施工人员是经培训合格的专业人员, 严格按技术操作要求执行;
3)质量检验人员进行全程施工质量检査,能提供可追溯的全过程灌浆质量检査记录;
4)检验批验收时,如对套筒灌浆连接接头质量有疑问,可委托第三方独立检测机构进行非破损检测。
